פרטי הפרויקט
- מיקום
- שכונת כרמי גת, קרית גת
- תקופה
- ממאי 2026, בביצוע
- היקף המתחם
- שישה מבנים על מרתף משותף בן שתי קומות
- נקודות סימון
- מעל 2,800, בשלוש קומות
- אימות בכניסה לפרויקט
- כ-530 נקודות כלונסאות מול הסימון הקודם
- בדיקות דיוק עצמאיות
- 83 נקודות בשני מועדים
- סטייה אופיינית בבדיקות
- מילימטרים בודדים
- רשת הבקרה
- פוליגון שנבדק, אושר ועודכן במהלך הביצוע

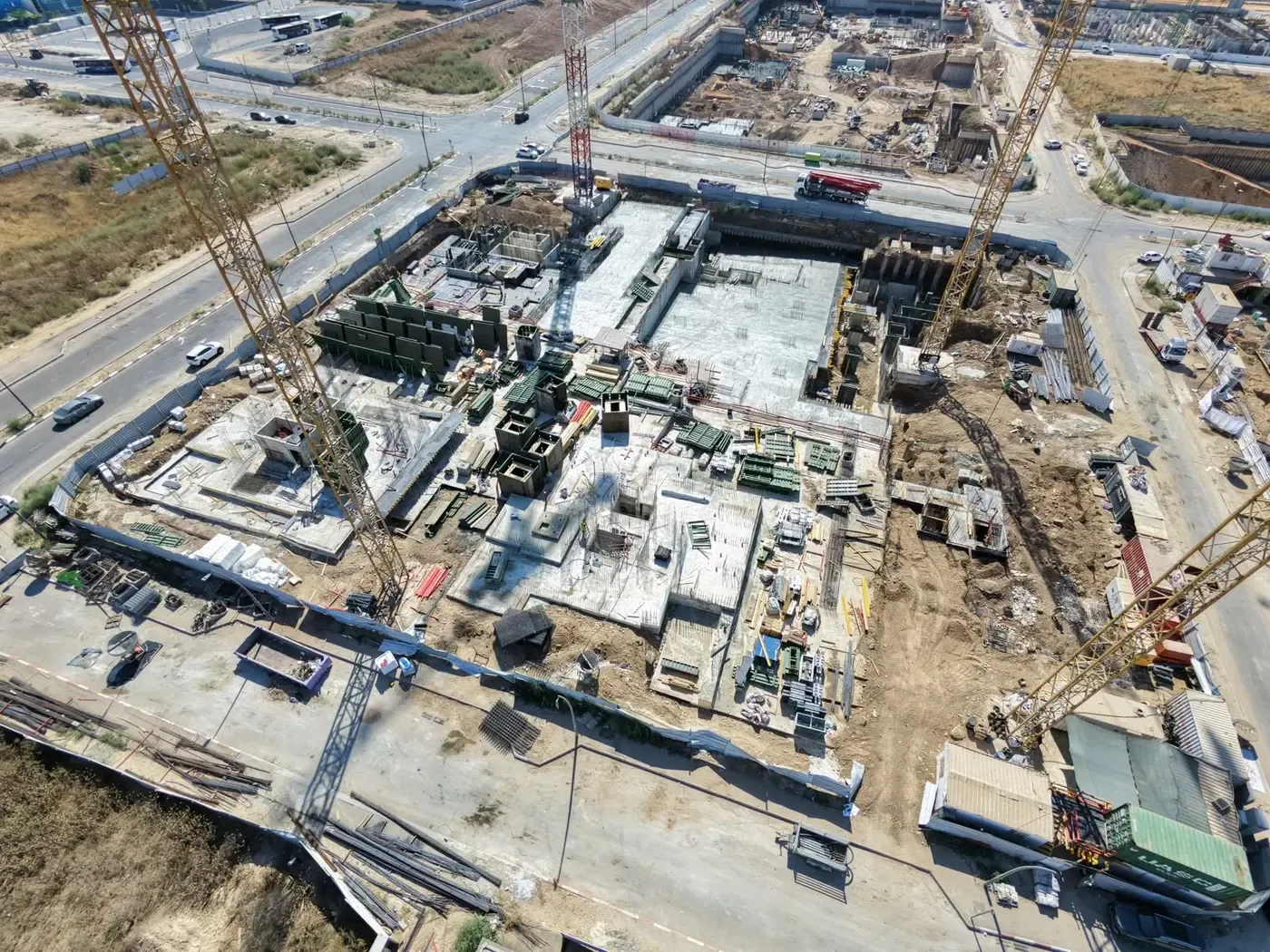

הפרויקט: מתחם מגורים בשכונה שנבנית כולה בבת אחת
אנחנו מלווים במדידות את הקמתו של מתחם מגורים בשכונת כרמי גת בקרית גת: שישה מבנים היושבים על מרתף משותף בן שתי קומות, במגרשים 325 ו-236. העבודה עבור קבוצת פרץ לוזון החלה במאי 2026, והפרויקט נמצא בביצוע.

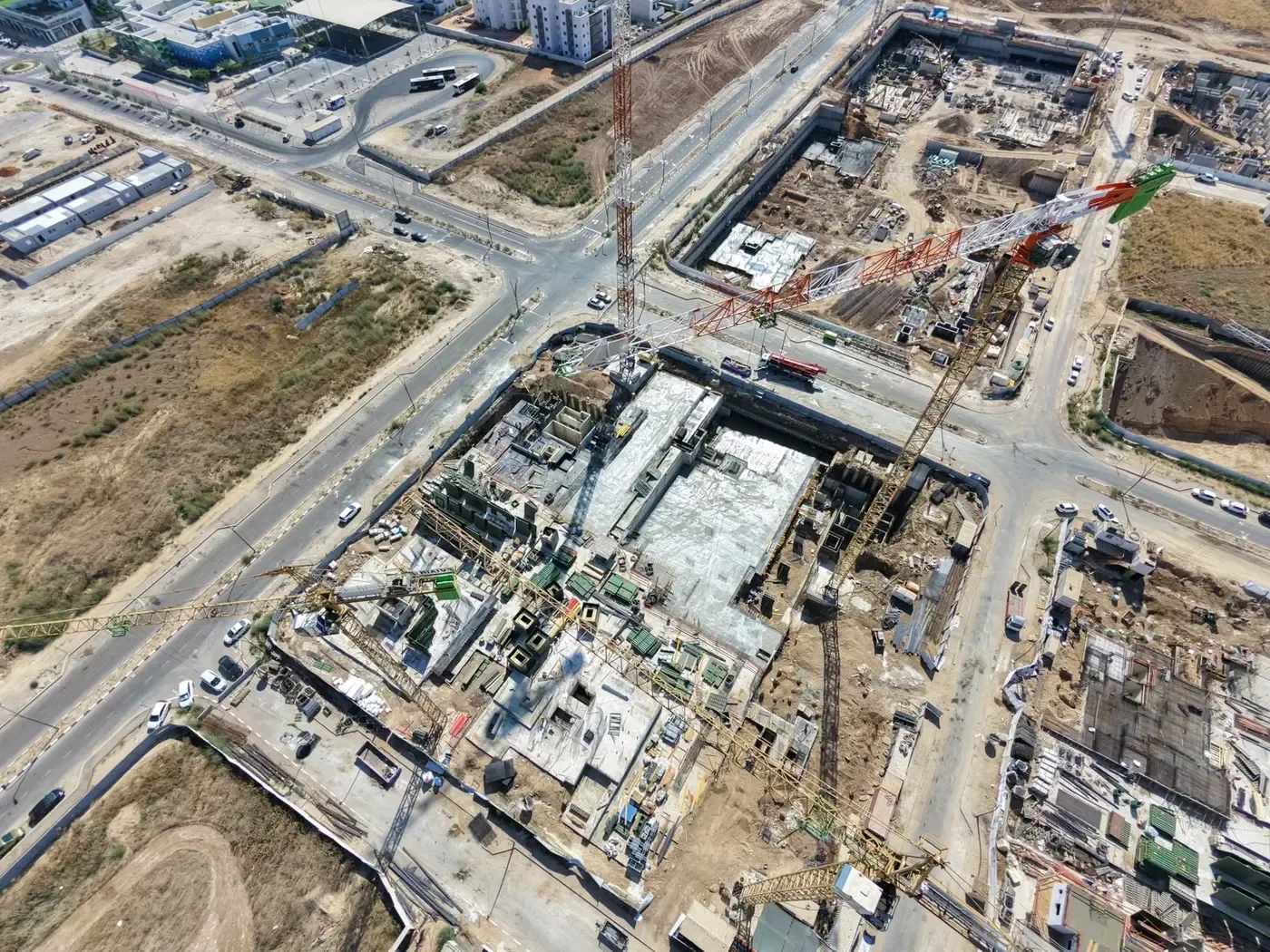

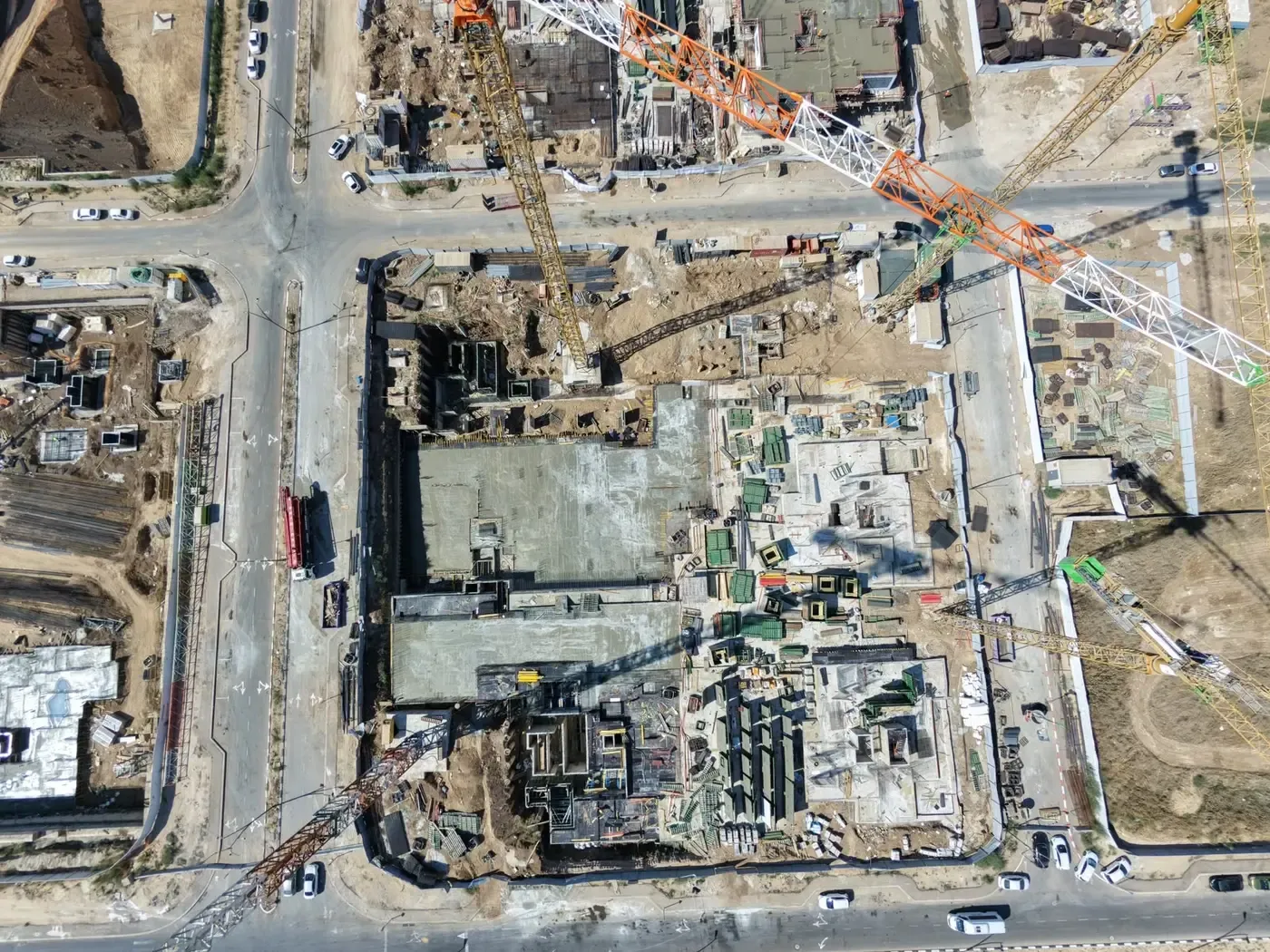

כרמי גת, השכונה החדשה של קרית גת, היא מהשכונות הגדולות שנבנות היום בישראל, עם תכנון של אלפי יחידות דיור. המשמעות בשטח פשוטה: האתר הזה אינו לבד. ברחובות סביבו נבנים במקביל מגרשים נוספים, עגורנים חוצים זה מעל זה, והשכונה מתמלאת תוך כדי שהיא נבנית.
לסביבה כזו יש השלכה ישירה על עבודת המדידה. נקודות בקרה נעלמות מתחת לערמות חומר או נהרסות בעבודות סמוכות, קווי ראייה נחסמים על ידי גדרות ומבנים שצומחים, והתנועה באתר אינה נעצרת בשביל אף אחד. את הדיוק צריך להחזיק בתנאים האלה, לא בתנאי מעבדה.

נכנסנו באמצע: קודם מאמתים, אחר כך ממשיכים
לפרויקט הזה נכנסנו אחרי שחלק מהעבודה כבר בוצע, וסימון הכלונסאות הראשון נעשה בידי מודד אחר. לפני שהמשכנו לסמן, מדדנו מחדש כ-530 נקודות כלונסאות והשווינו אותן לרשימת הקואורדינטות של הסימון הקודם, נקודה מול נקודה.
הבדיקה הזו אינה חשדנות, היא חובה מקצועית. הכלונסאות קובעים את הגיאומטריה של כל מה שייבנה מעליהם, ומודד שממשיך סימון של אחר בלי לאמת אותו מאמץ בשקט כל סטייה שאולי קיימת בו. אם מתגלה פער, עדיף שיתגלה ביום הראשון, כשעוד ברור מה מקורו ומה עושים איתו.
רק אחרי שההשוואה נסגרה המשכנו הלאה. מאותו רגע כל המדידות במתחם, מסימון קיר במרתף ועד מפלס בקומת הקרקע, יושבות על בסיס אחד רציף. רציפות כזו היא תוצר לכל דבר, גם אם אין לה שרטוט משלה.

רשת הבקרה: אמת אחת, גם כשהאתר משתנה
הקמנו באתר פוליגון בקרה, בדקנו את סגירתו במדידה, והעברנו אותו לאישור לפני תחילת הסימון. מאז הוא עודכן במהלך הביצוע, מפני שאתר בנייה צפוף לא משאיר רשת בקרה במנוחה: נקודות אובדות, קווי ראייה נסגרים, וצריך לחדש ולעבות את הרשת בלי לאבד את הבסיס שעליו הכול נשען.
על הרשת הזו נשענת כל מדידה במתחם. כשקיר במרתף 2 וקיר בקומת הקרקע מסומנים מאותה מערכת, הם נפגשים. כשכל קומה נמדדת ממערכת אחרת, הסטיות מצטברות בשקט, ומתגלות בשלב שבו תיקון הוא כבר עניין של פירוק ולא של עיפרון.
בפרויקט שבו כמה גורמים מודדים באותו שטח, רשת מאושרת היא גם שפה משותפת. כל מחלוקת על מיקום או על מפלס חוזרת לנקודות המוסכמות, במקום להפוך לוויכוח בין שתי מדידות שאין ביניהן בסיס להשוואה.

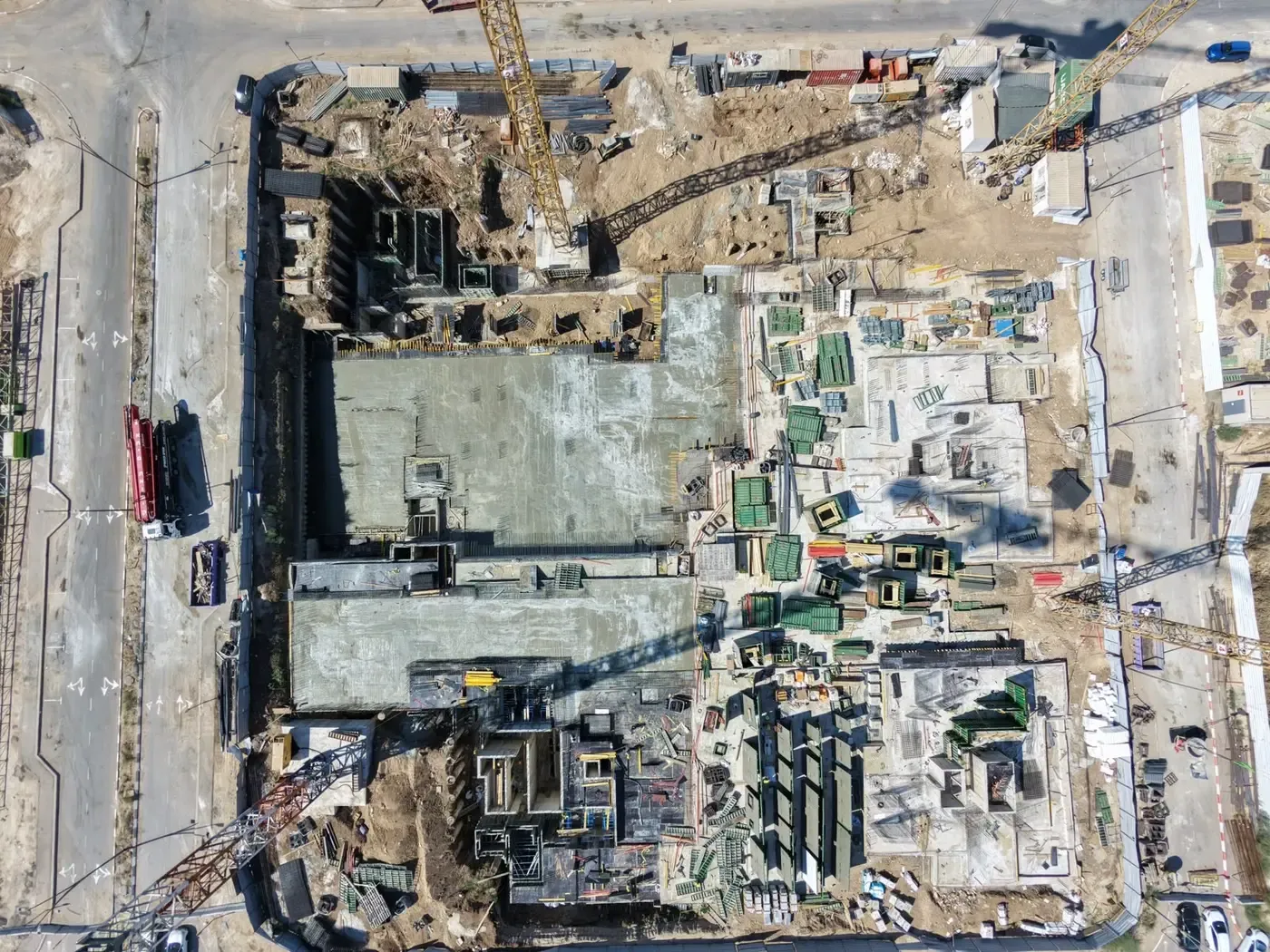

סימון בשלוש קומות: מעל 2,800 נקודות

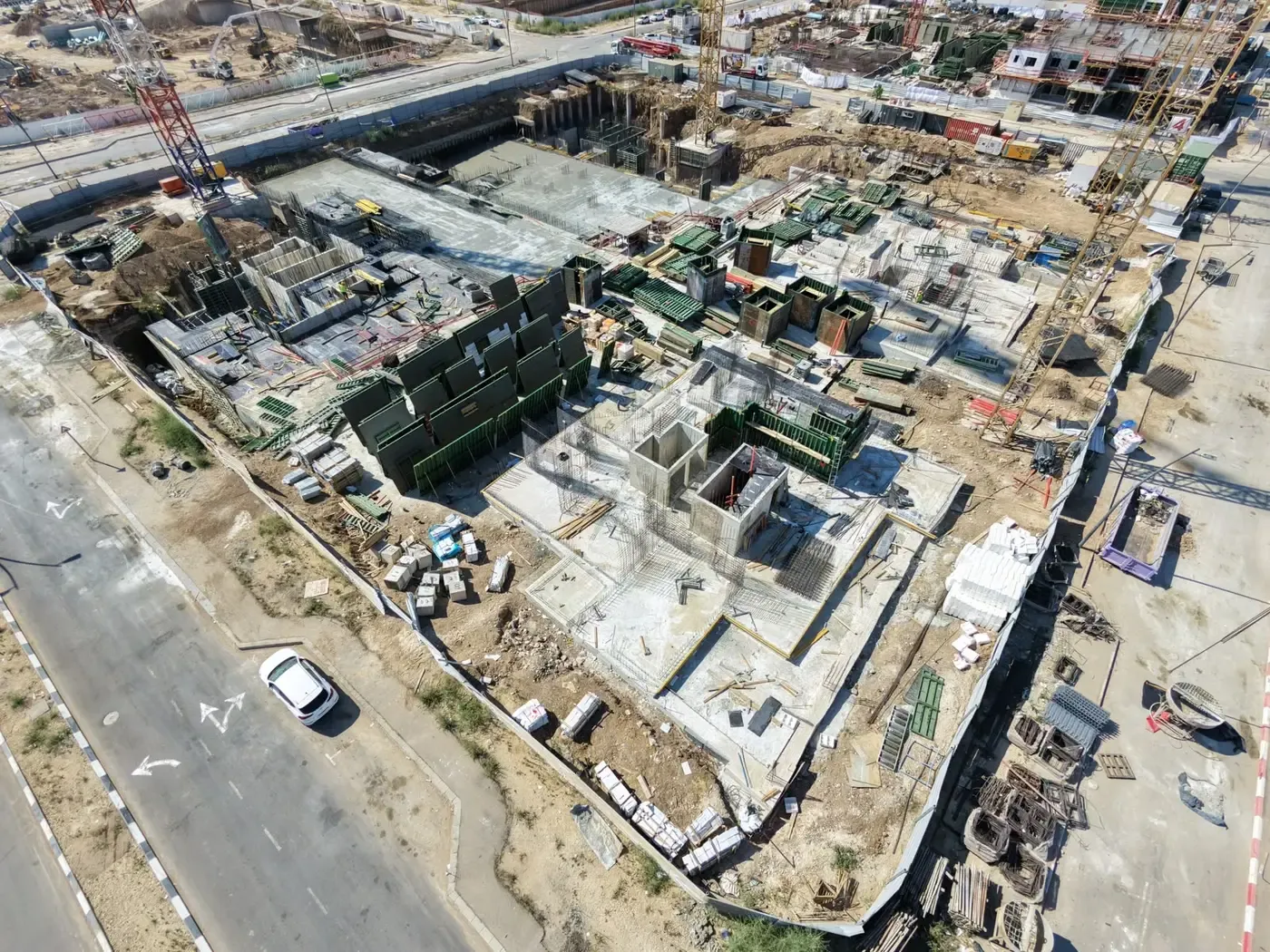

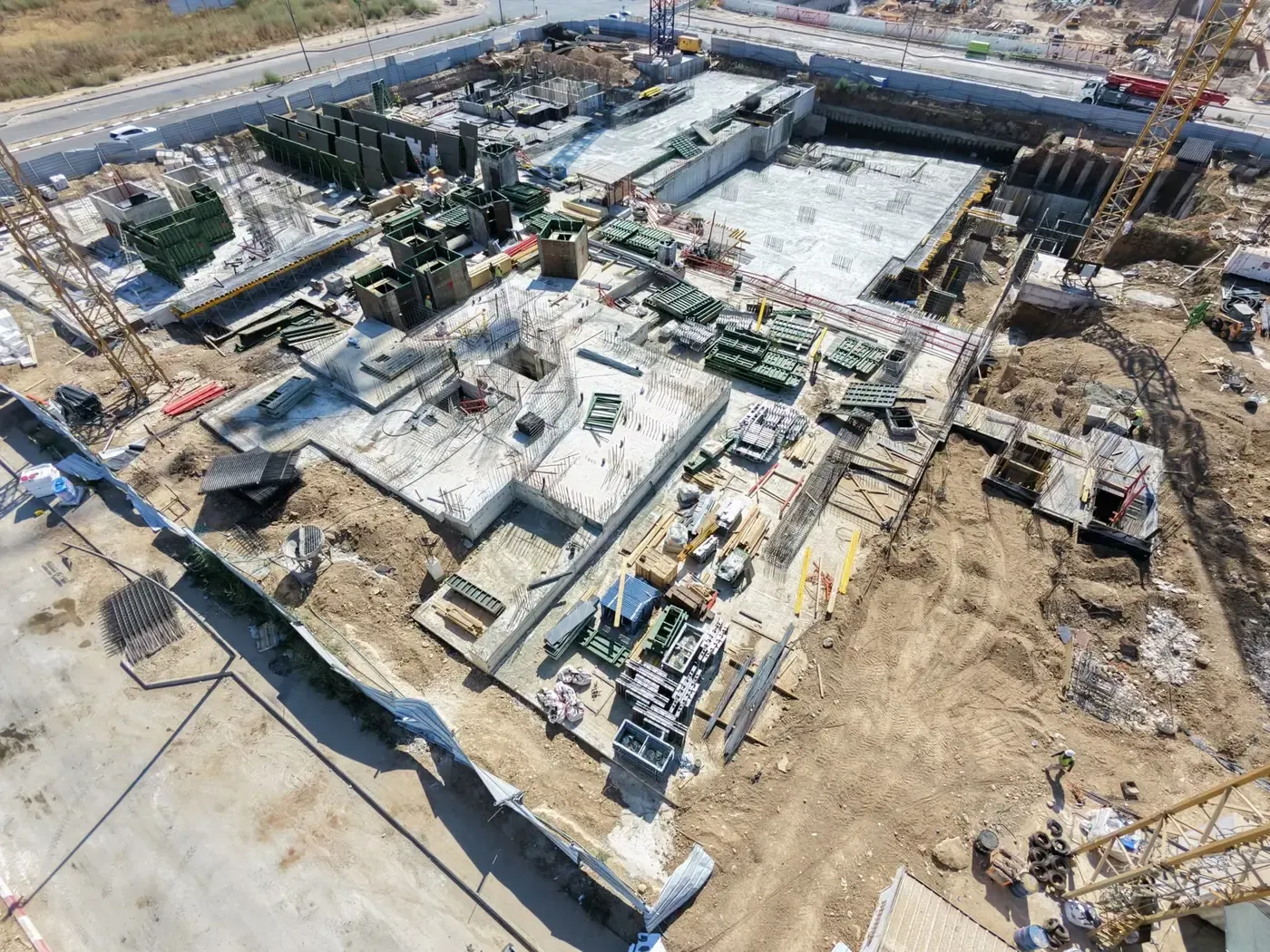

מאז הכניסה לפרויקט סימנּו במתחם למעלה מ-2,800 נקודות: קירות, עמודים וכלונסאות בקומת מרתף 2, קירות ועמודים במרתף 1, וקומת הקרקע, הצפופה מכולן, שבה סומנו כ-1,400 נקודות. ככל שעולים בקומות, המבנים נפרדים זה מזה והגיאומטריה מתעדנת.
הסימון עובד לפי תוכניות הביצוע של הקונסטרוקטור, והתוכניות האלה חיות. במהלך העבודה התקבלו עדכונים והשלמות, מתוספת של עמודים בודדים ועד הנחיות מתוקנות לקומה שלמה, וכל עדכון תורגם לסבב סימון משלו. כששרטוט לא היה חד משמעי, שאלות ההבהרה נשלחו וקיבלו מענה לפני שסימנּו, לא אחרי.
בקצב כזה קל לאבד מעקב, ולכן כל מסירת סימון אצלנו מתועדת: אילו נקודות נמסרו, לפי איזו גרסת תוכנית, ובאיזה תאריך. כשמישהו שואל אחרי חודש לפי מה סומן קיר מסוים, יש לזה תשובה כתובה.
- קומת מרתף 2: קירות, עמודים וכלונסאות, כ-600 נקודות
- קומת מרתף 1: קירות ועמודים, מעל 800 נקודות
- קומת קרקע: כ-1,400 נקודות, לפי הנחיות מעודכנות
- סבבי השלמה לפי עדכוני תכנון, עם תיעוד גרסאות

בדיקות דיוק על הסימון של עצמנו
פעמיים עד כה חזרנו לנקודות שכבר סימנּו ומדדנו אותן מחדש, 83 נקודות בסך הכול, והשווינו כל אחת לקואורדינטה המתוכננת שלה. הסטייה האופיינית שנמדדה היא מילימטרים בודדים.
מודד שבודק את עצמו אינו מובן מאליו, אבל זה ההבדל בין לומר שסימנו נכון לבין להראות את זה. תוצאת הבדיקה היא טבלה: נקודה, מתוכנן, מדוד, הפרש. מי שמקבל אותה לא צריך להאמין לאף אחד, הוא יכול לקרוא את המספרים.
הבדיקות האלה יושבות על אותה רשת בקרה מאושרת, ולכן הן משוות בין תכנון לביצוע ולא בין שתי מדידות שכל אחת חיה בעולם משלה. זו גם הסיבה שאפשר לבצע אותן בכל שלב, בלי להשבית את העבודה סביב.

מדידת אפס, אזמייד וכמויות עפר

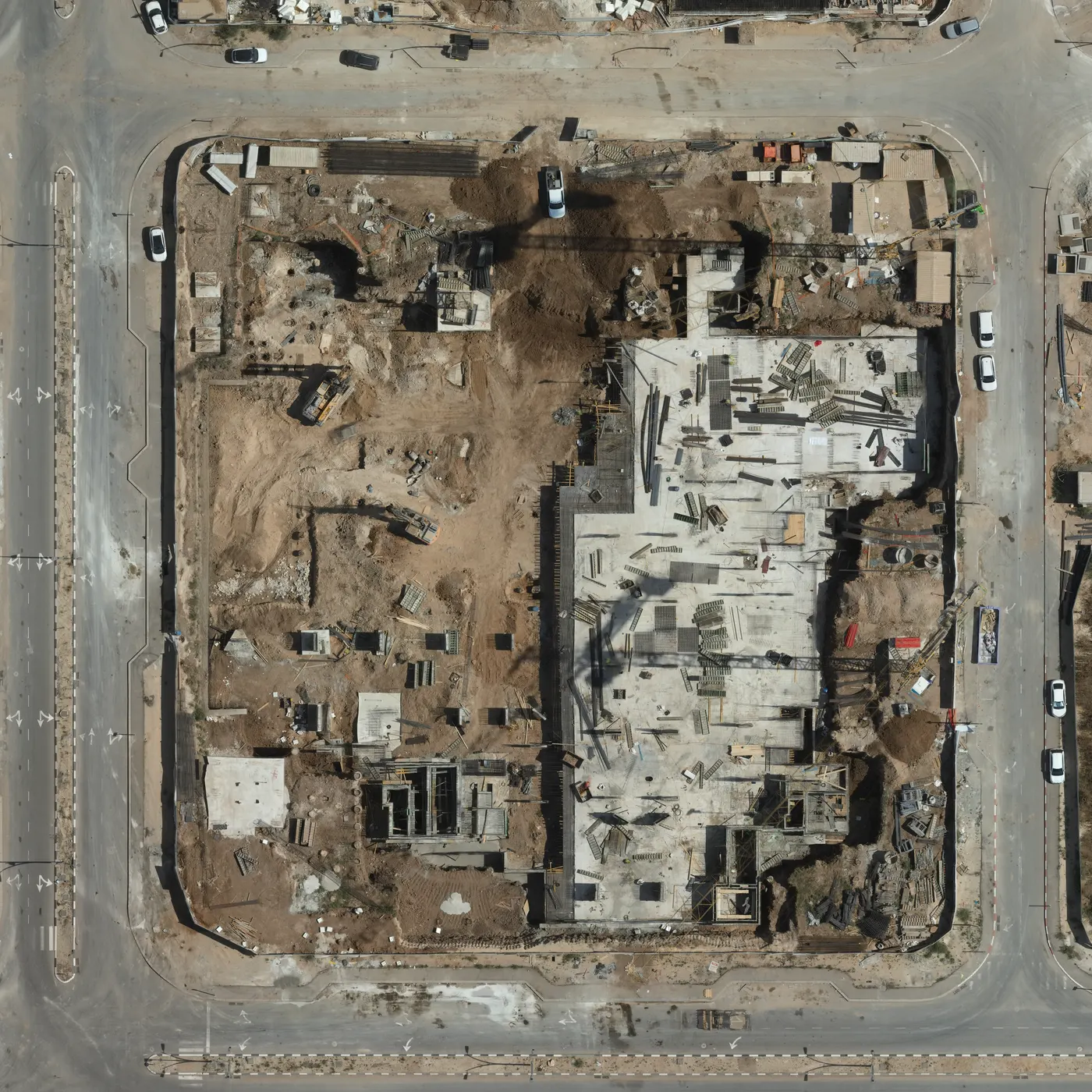

לצד הסימון, ליווינו את עבודות העפר של המתחם במסלול מדידה נפרד: מדידת מצב קיים לפני העבודות, מדידת אזמייד אחריהן, וחישוב כמויות שנגזר מההפרש בין השתיים. את החישוב ביצענו כבקרה עצמאית עבור היזם, במקביל למדידות הקבלן המבצע.
כשההנחיות לחישוב עודכנו במהלך הפרויקט, הרצנו את החישוב מחדש בגרסה מתוארכת נפרדת. בחישובי כמויות, גרסה שאינה מתועדת היא מקור לוויכוח: שני צדדים מחזיקים שני מספרים, ואיש אינו יודע איזה חישוב הופק לפי אילו כללים. אצלנו כל גרסה נשמרת עם התאריך וההנחיות שלפיהן חושבה.
מתחם מגורים רב מבנים על מרתף משותף הוא סוג העבודה שבו מדידה אינה שירות נקודתי אלא נוכחות לאורך הביצוע: מאימות הסימון הראשון, דרך אלפי נקודות בשלוש קומות, ועד חישובי הכמויות והאזמיידים. כך אנחנו מלווים יזמים וקבלנים בפרויקטים בכרמי גת, בקרית גת ובכל הדרום.


מה סיפקנו בפרויקט
- אימות הסימון הקיים בכניסה לפרויקט פעיל
- הקמת רשת בקרה באתר ואישורה לביצוע
- סימון קירות, עמודים וכלונסאות בשלוש קומות
- בדיקות דיוק עצמאיות על הסימון, במדידה חוזרת
- מדידות מצב קיים ואזמייד לעבודות העפר
- חישוב כמויות עפר, כולל עדכון לפי הנחיות מתוקנות
עבודה מהסוג הזה
אנחנו עובדים בקרית גת באופן שוטף, ולא רק בפרויקט הזה. עמוד המדידות בקרית גת מרכז את סוגי העבודה במקום ואת הוועדה שאליה מגישים.
הפרויקט הזה שילב כמה סוגי מדידה. לפירוט על כל אחד מהם בנפרד: מפות טופוגרפיות, סימון בשטח ומפות עדות.
